Belterületi csapadékvíz elvezetésével megvalósuló települési környezetvédelmi infrastrukturális fejlesztés Sárváron
A Sárvár, Vágóhídi-árok csapadékvíz átemelőjének építése és a Vágóhídi-árok Deák Ferenc utca és tervezett átemelő közötti szakaszának a rekonstrukciója kapcsán tervezett beavatkozások a következők voltak:
A tervezett CS-1 jelű csapadékvíz átemelő a Gyöngyös-patak mellé telepítendő. Feladata a CS-1 jelű csatorna által szállított csapadékvizek fogadása és átemelése a befogadó Gyöngyös-patakba.
A műtárgy mélysége 5,35 m. A műtárgyba 2 db nedves aknás szivattyú kerül elhelyezésre, melyek önálló acél nyomócsövön keresztül emelik át a csapadékvizeket a befogadóba.
A befogadó medrét, annak védelme érdekében a nyomócsövek becsatlakozásaitól 5-5 m hosszban, a teljes szelvényben vízépítési terméskőből mederburkolattal kell ellátni.
A tervezett CS-1 jelű csapadékcsatorna a Gyöngyös-patak mellé telepítendő CS-1 jelű csapadékvíz átemelő műtárgytól indul, majd a Fekete-híd utca északi padkájában halad a 2. számú tisztítóaknáig. Itt keresztezi az út burkolatát és a kiemelt szegély mellett halad tovább a Deák Ferenc utcáig. Az áruház mellett elérve a meglévő csapadékcsatornát, a tervezési programmal összhangban egy tisztítóaknában átkötésre kerül a meglévő csatorna. A Fekete-híd utcai szakaszán az iránytörésekbe és a meglévő víznyelőaknák helyére új tisztítóaknák épülnek feladatuknak megfelelő fedlapokkal. A Deák Ferenc utcában aztán déli irányba fordul és az útburkolat keleti oldalán halad a meglévő O80 beton csapadékcsatornáig. Itt a meglévő csatorna átkötése érdekében szintén egy tisztítóaknát kell építeni. Ugyancsak ebbe az aknába kerül átkötésre az áruház parkolójában üzemelő csapadékcsatorna. A tervezett tisztítóaknák belméretű, előregyártott betonelemekből épülhetnek O600 mm átmérőjű, D400 terhelési osztályú tömör, vagy vízbeeresztős öv. fedlapokkal.
Sárvár Város Önkormányzata a csapadékvíz elvezető rendszerek fejlesztése céljából eredményes közbeszerzési eljárást folytatott le. A nyertes ajánlattevő TIA 2002 Kft-vel a vállalkozási szerződés megkötésre került 2021.10.26-án. A munkaterület átadása megtörtént, a kivitelező a munkáltok megkezdését 2022. év elejére ütemezte.

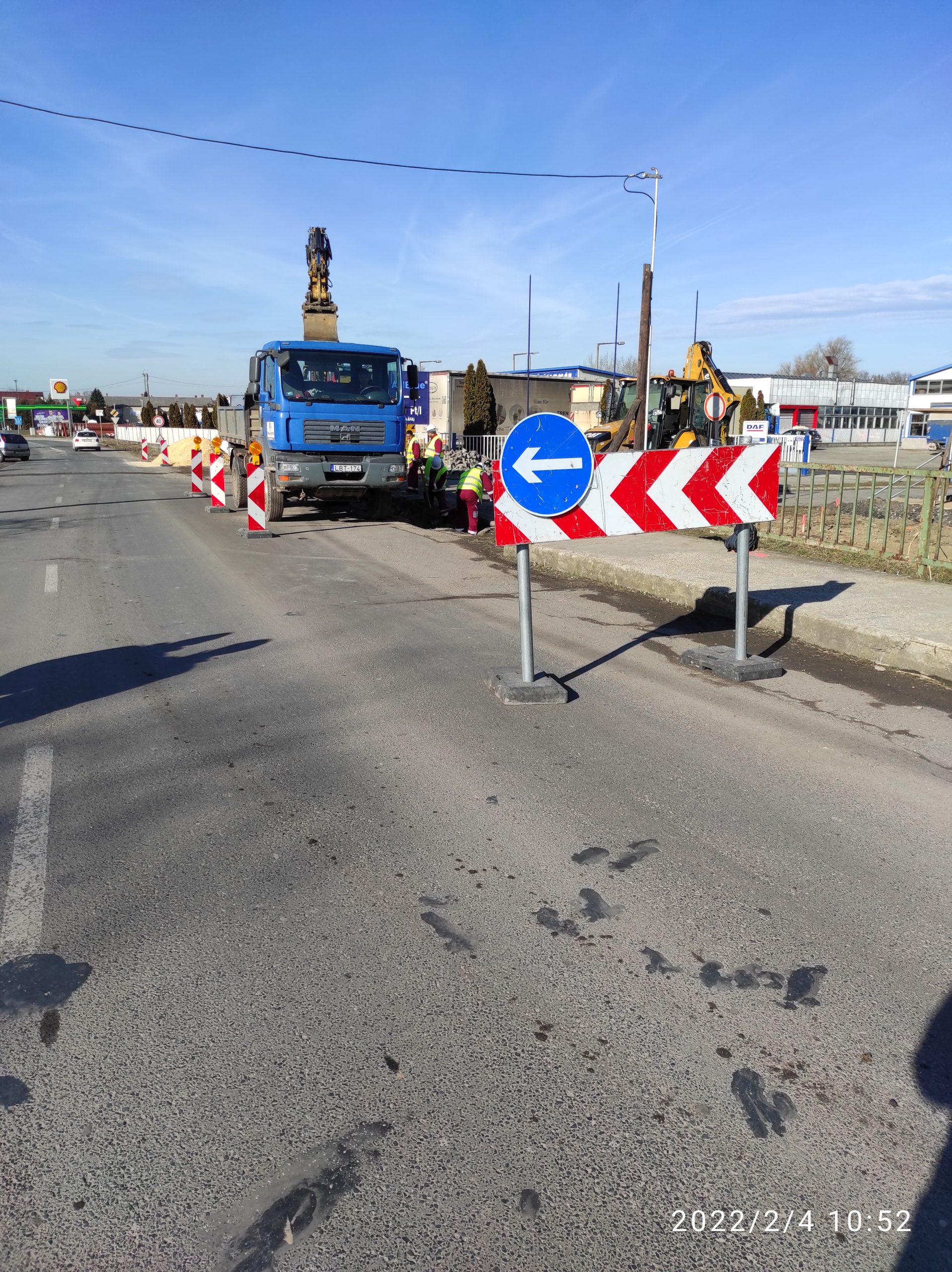

Kivitelezés a tervezetteknek megfelelően haladt, 2022.02.28-án a beruházás elérte a 25%-os készültségi szintet.

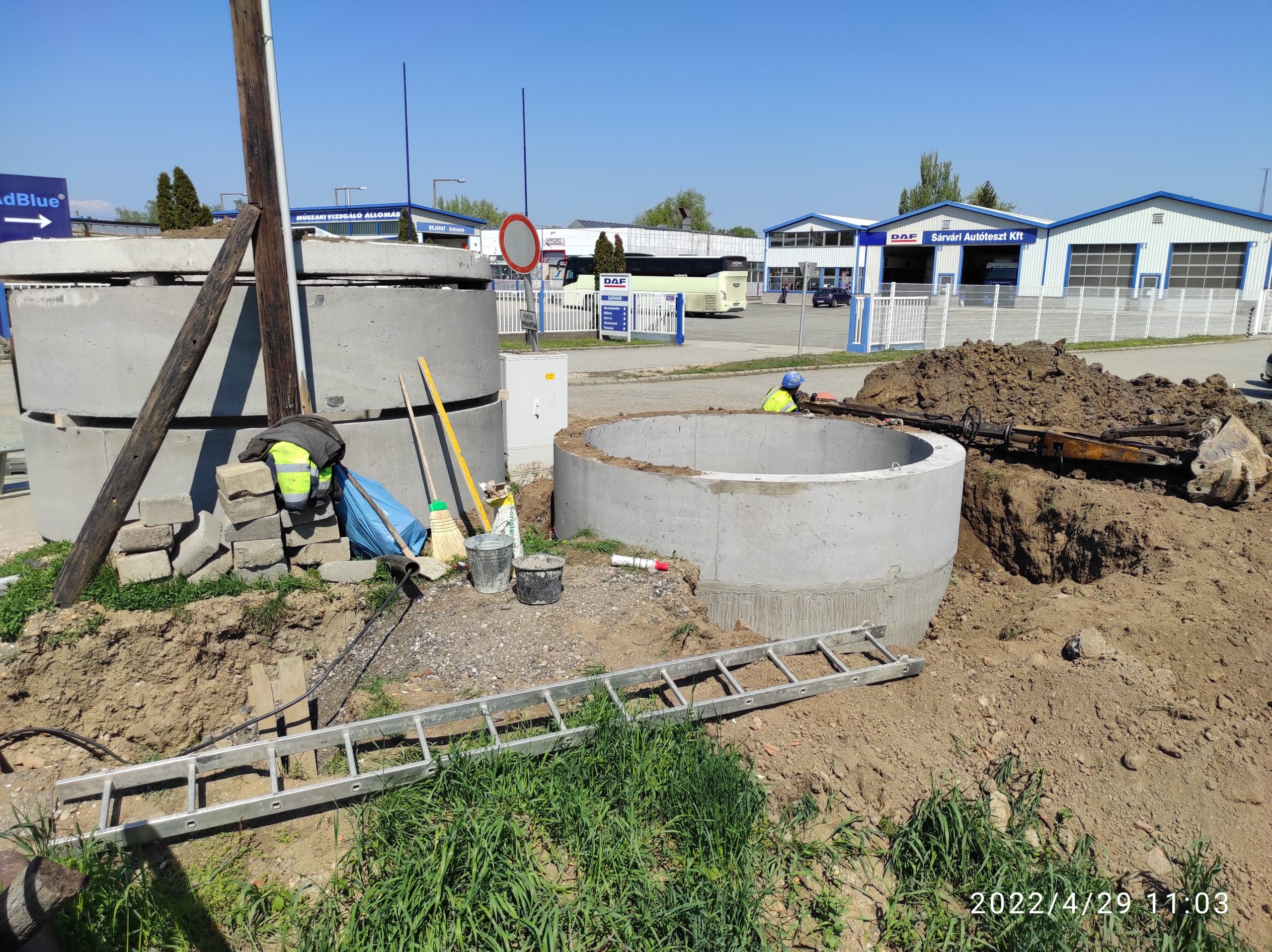

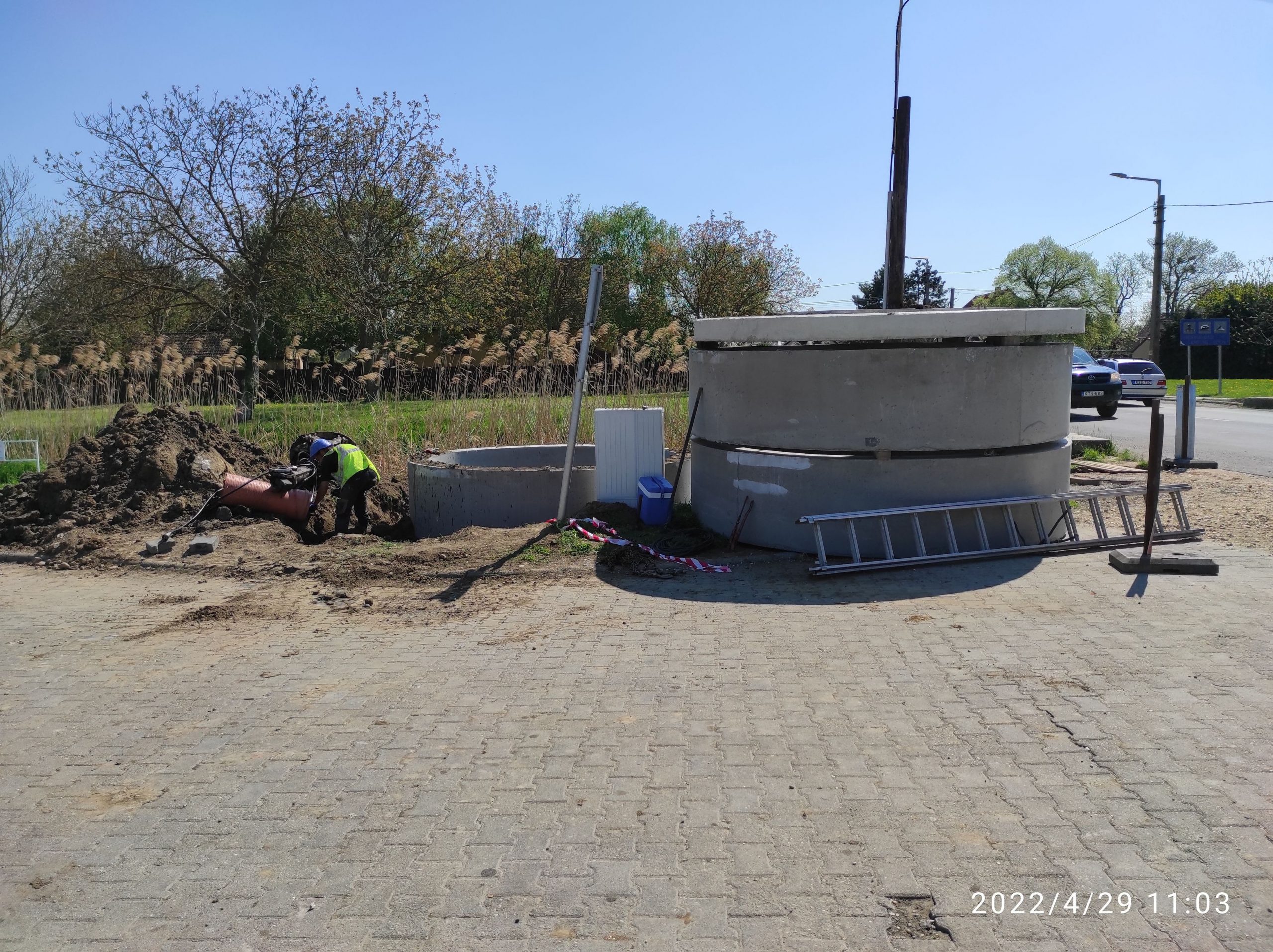

A projekt kivitelezése a tervezett műszaki ütemterv szerint haladt, a teljesítése elérte az 50%-os készültségi szintet.
A kivitelezés a tervezetteknek megfelelően haladt, elérte a 75%-os készültségi szintet.

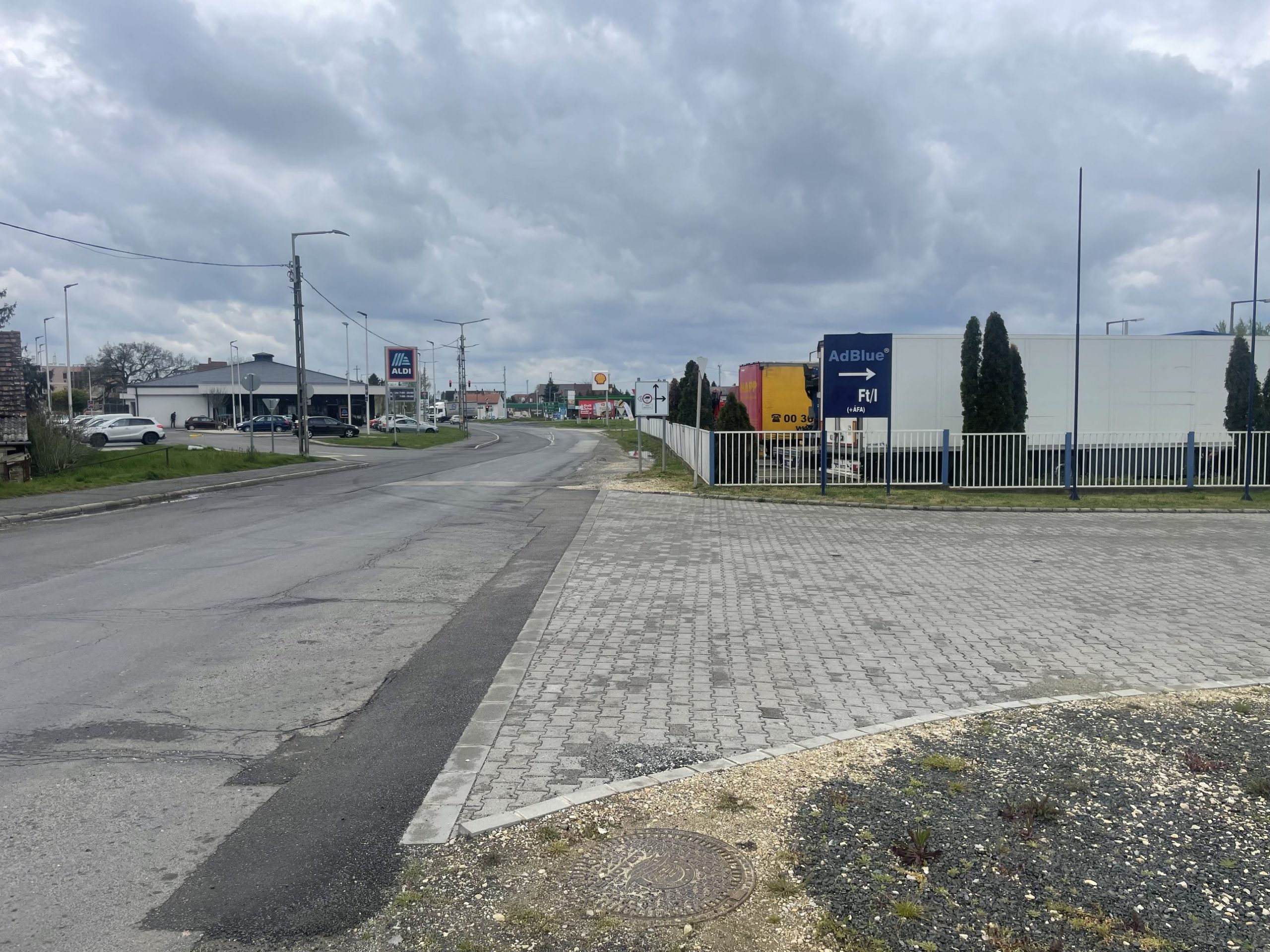

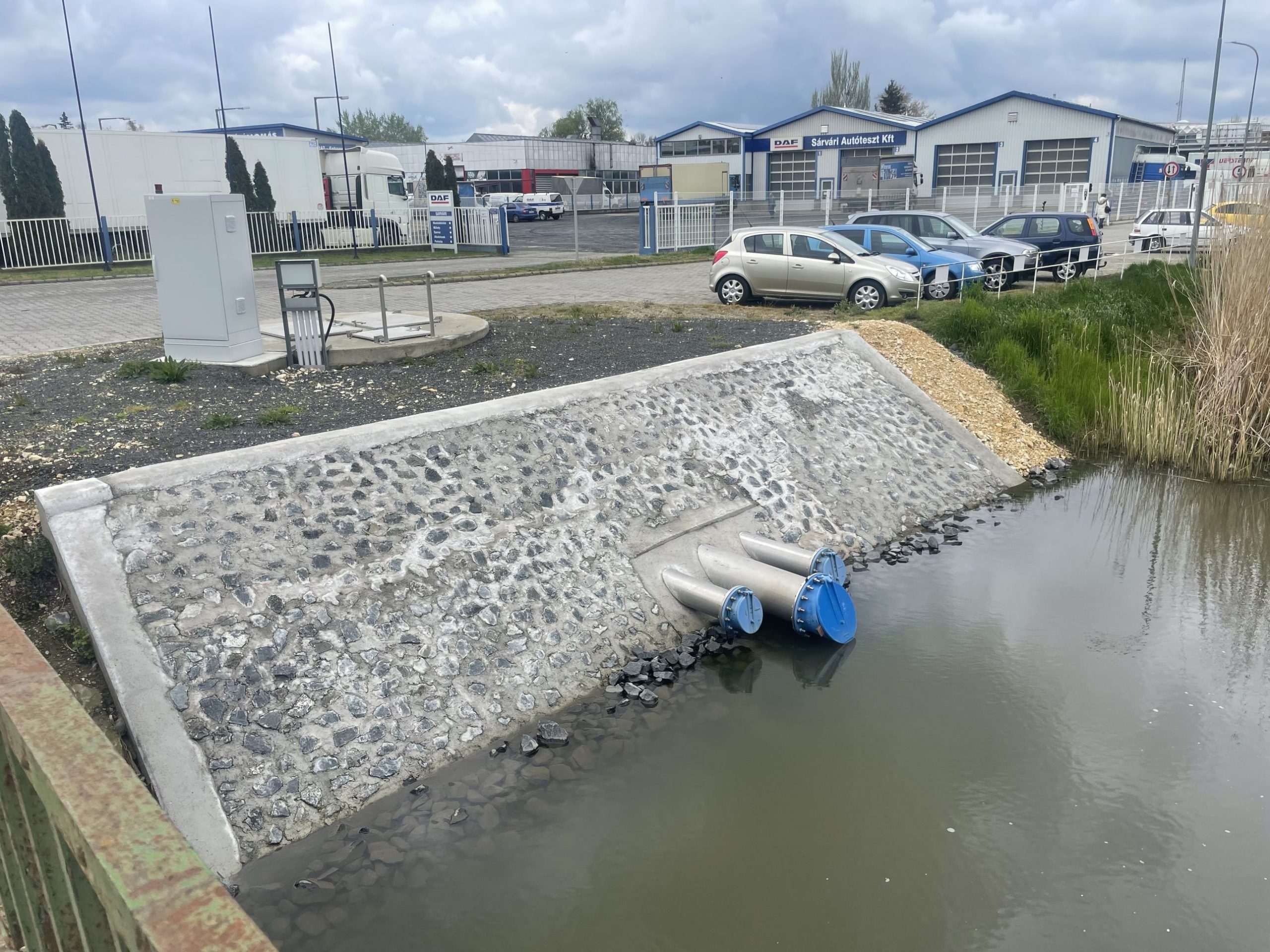

A beruházás 2023. április 12. napján a végleges úthelyreállítással befejeződött. A végleges vízjogi üzemeltetési engedély rendelkezésre áll.
