Kerékpárforgalmi létesítmények fejlesztése Sé településen
A Vas Megyei Önkormányzat és Sé Község Önkormányzata által létrehozott konzorcium 152,9 millió forint összegű támogatásban részesült a Széchenyi 2020 program keretében. A fejlesztés eredményeként Sé település kerékpárosbarát fejlesztése valósul meg.
A település méretéből és Szombathely közelségéből adódóan a lakosság fő közlekedési módja a kerékpározás. A település szerkezeti, domborzati és klimatikus viszonyi kedveznek a kerékpáros közlekedésnek. Mivel Szombathely, Vas megye székhelye, gazdasági, közigazgatási, egészségügyi, kulturális és oktatási központként funkcionál, a település lakosságának jelentős része a városba ingázik dolgozni, tanulni. A kerékpáros közlekedés fejlesztése a településen belüli és a kívüli közlekedés minőségének javulása miatt is kívánatos.
Jelen projekt keretében kiépítésre kerül az 1 003,6 méter hosszúságú, kétoldali egysávos, településen átvezető kerékpárút. A fejlesztés megvalósulásával létrejön a kerékpáros összeköttetés Szombathely várossal, a 89. számú főutat tehermentesítő, közlekedésbiztonságot fokozó eredmény érhető el.
A projekt kötelező részeként kerékpáros közlekedést népszerűsítő kampány valósul meg. Célja, hogy mindenkiben tudatosuljon, rövidtávú utazások esetén a leggyorsabb közlekedési eszköz a kerékpár. Ennek keretében a kerékpározást népszerűsítő rendezvény, tájékoztató megtartására, illetve a résztvevők, elsősorban a gyermekek ismereteinek bővítésére kerül sor.
A projekt alapvető célkitűzése a térség fejlődési lehetőségeinek megteremtése, a lakosság életkörülményeinek javítása, a kerékpáros közlekedés biztonságosabbá tétele, a hivatásforgalmú kerékpározás elterjedésének ösztönzése és települések összekapcsolásával a hálózatos jelleg fokozása.
A beruházásra vonatkozó építési engedély 2018. március 21-én került kiállításra.
A közbeszerzési eljárás lefolytatása után a nyertes ajánlattevővel a vállalkozási szerződés 2018. június 8-án került aláírásra.
A kivitelezés 2018. augusztus 31-én érte el a 25%-os készültségi fokot.
A kivitelezés 2018. szeptember 15-én érte el az 50%-os készültségi fokot.
A kivitelezés 2018. november 15-én érte el az 75%-os készültségi fokot.

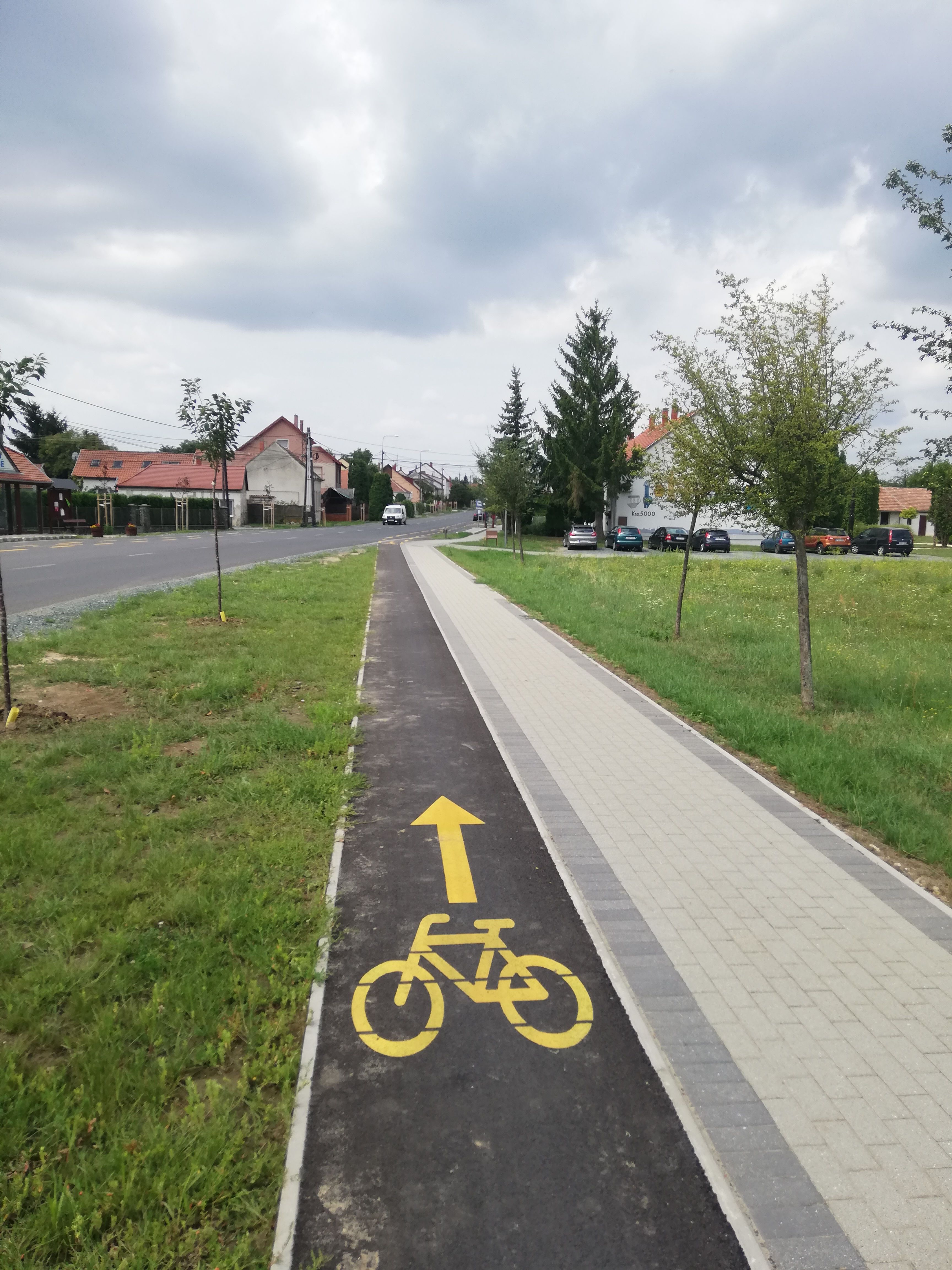

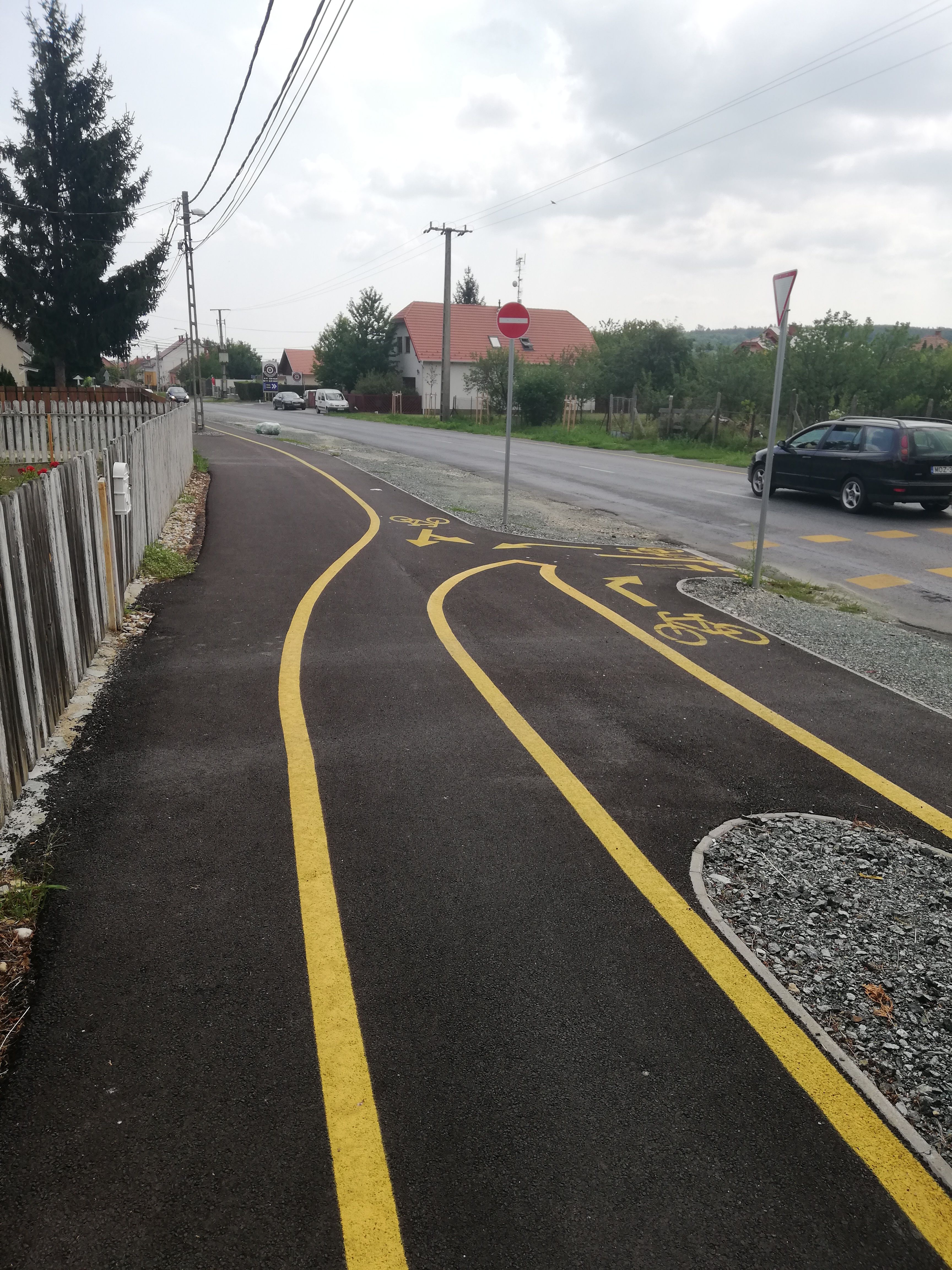

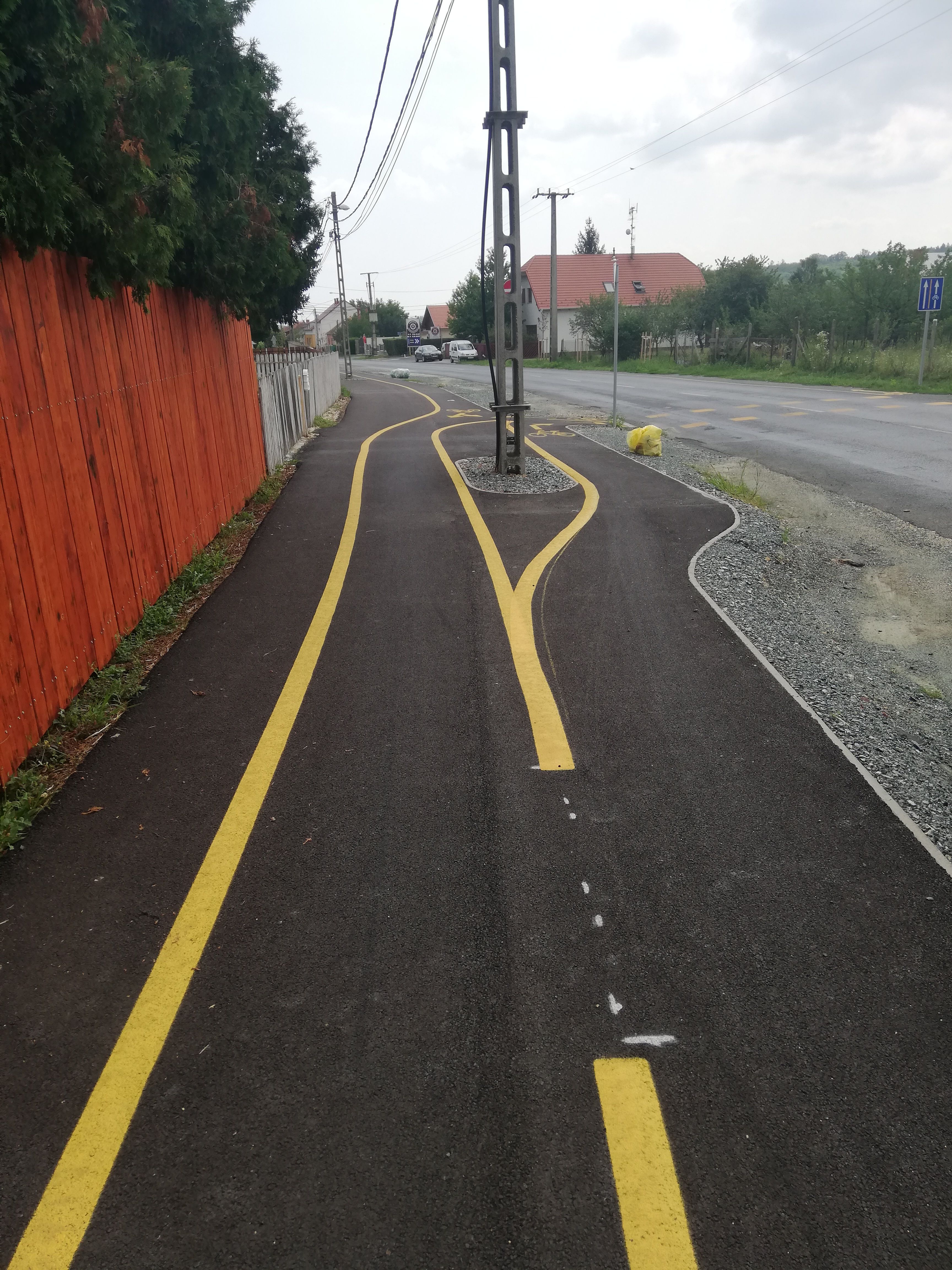

A kivitelezés 2018. december 14-én érte el a 100%-os készültségi fokot.
A műszaki átadás átvételi jegyzőkönyv 2018. december 21-én került lezárásra.
Az elkészült kerékpárútra vonatkozó forgalomba helyezési engedélyt az illetékes hatóság kiállította.
