Csapadékvíz elvezetése Bajánsenye belterületén

Projekt azonosító száma: TOP-2.1.3-15-VS1-2016-00018
Kedvezményezett neve: Bajánsenye Község Önkormányzata
A Projekt címe: Csapadékvíz elvezetése Bajánsenye belterületén
Szerződött támogatás összege: 40 447 432 Ft
A támogatás mértéke: 100%
Projekt tényleges befejezési dátuma: 2022.02.15.

A projekt Bajánsenye belterületi csapadékvíz-elvezetési rendszereinek fejlesztését célozza. Stratégiai cél a település népességmegtartó erejének és gazdaságfejlesztési potenciáljának növelése az alapinfrastruktúra fejlesztésével. Specifikus célok: A vízkárok enyhítése a csapadékvíz-elvezetési rendszer fejlesztésével. Vízvisszatartás, beszivárogtatás elősegítése. Lefolyás szabályozás, csapadékvíz gazdálkodás kialakítása. A meglévő árokhálózattal a vízelvezetés nem megoldott, a leszűkült mederszelvények eredeti állapotának helyreállítása mindenképp szükséges ahhoz, hogy az egyes vízgyűjtő területekről lefolyó csapadékvizek kártétel nélkül elvezethetők legyenek. A medrek feliszapolódásának megszüntetését és a zárt szelvényű csövek tisztítását, valamint új átereszek építését az Önkormányzat saját erőből megoldani nem tudja. A tervezett szakaszok felújítása, átépítése nagymértékben javítaná a belterületi vízelvezető rendszer hosszú távú megbízható és hatékony működését.

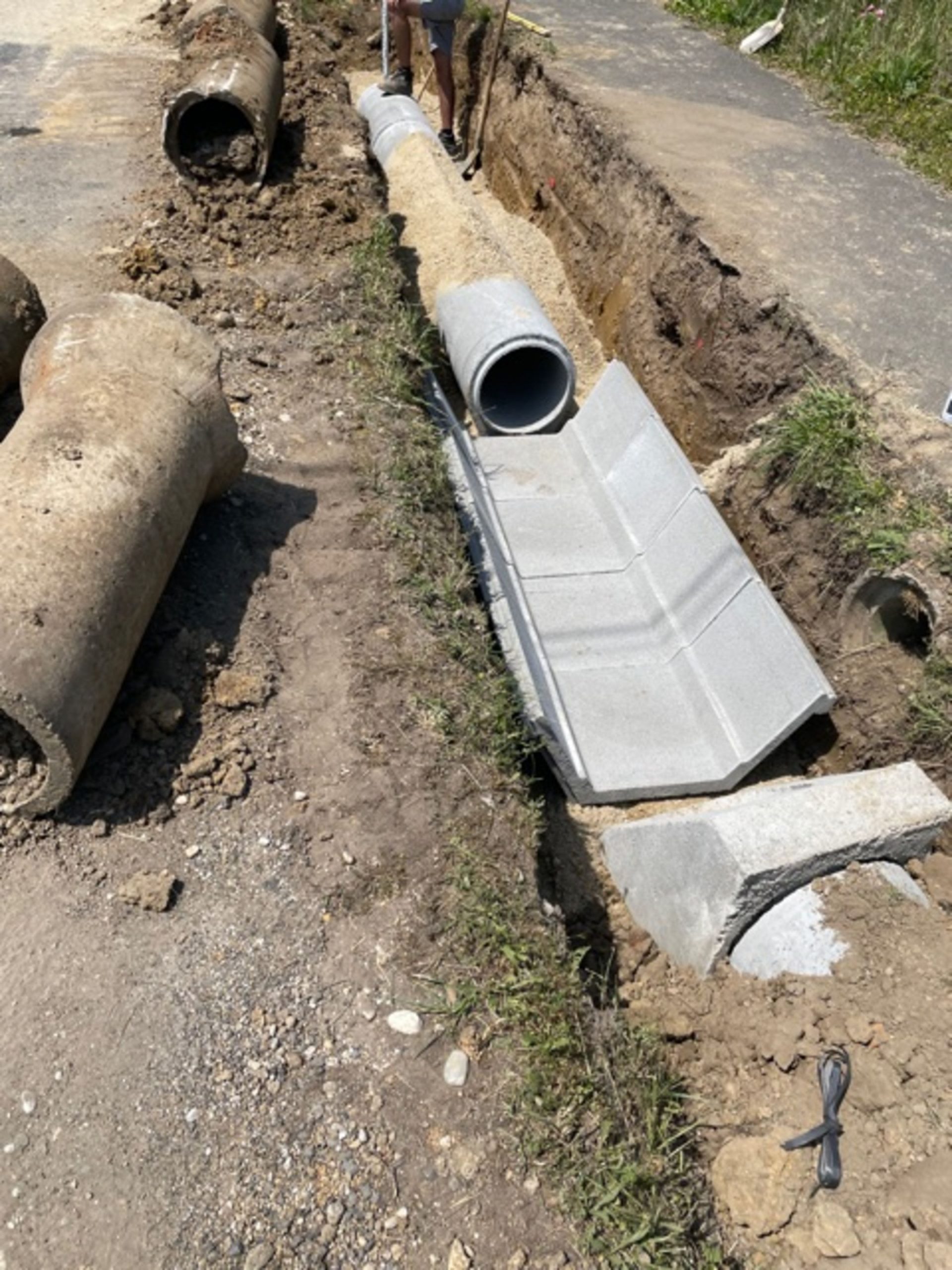

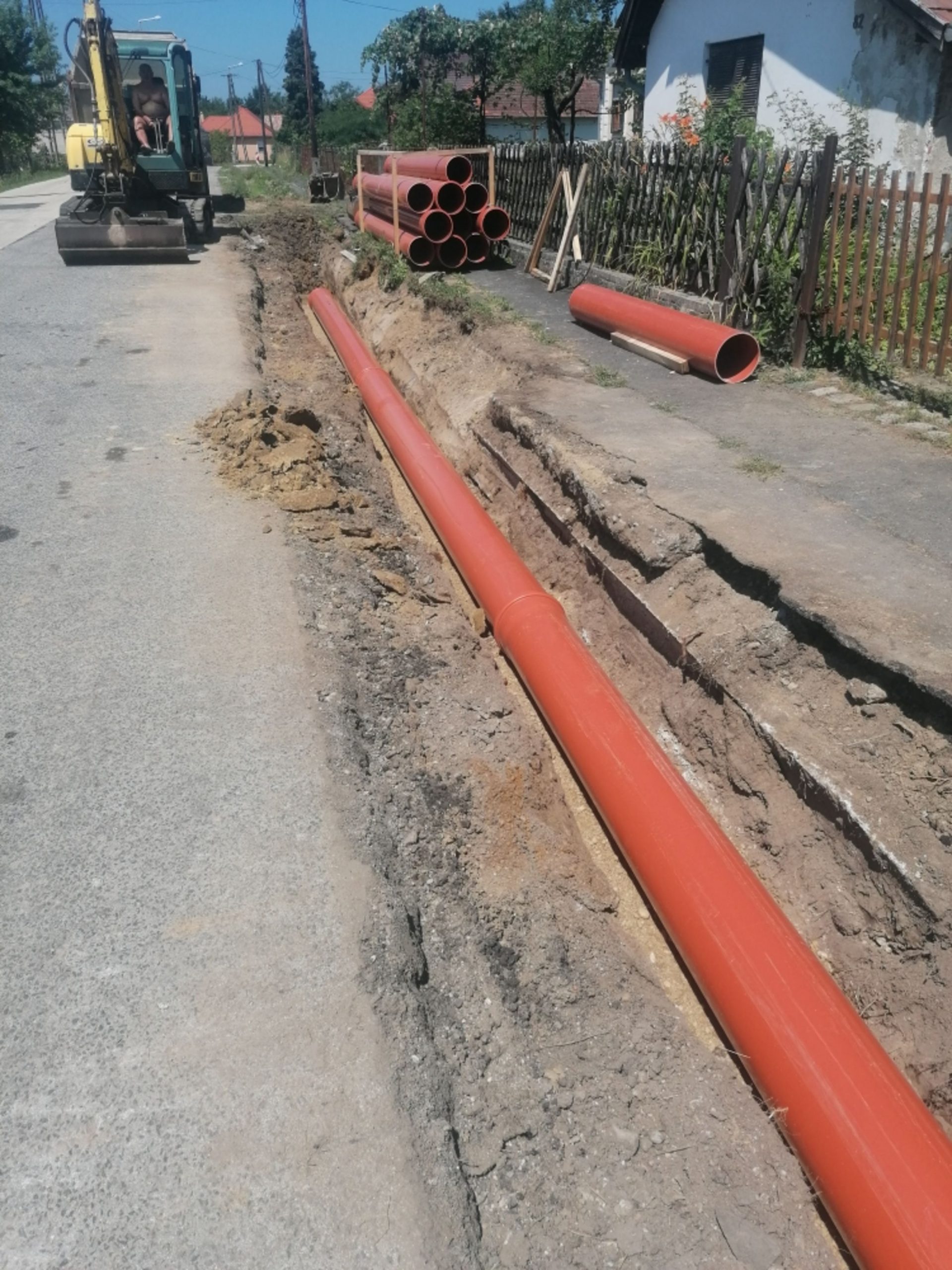

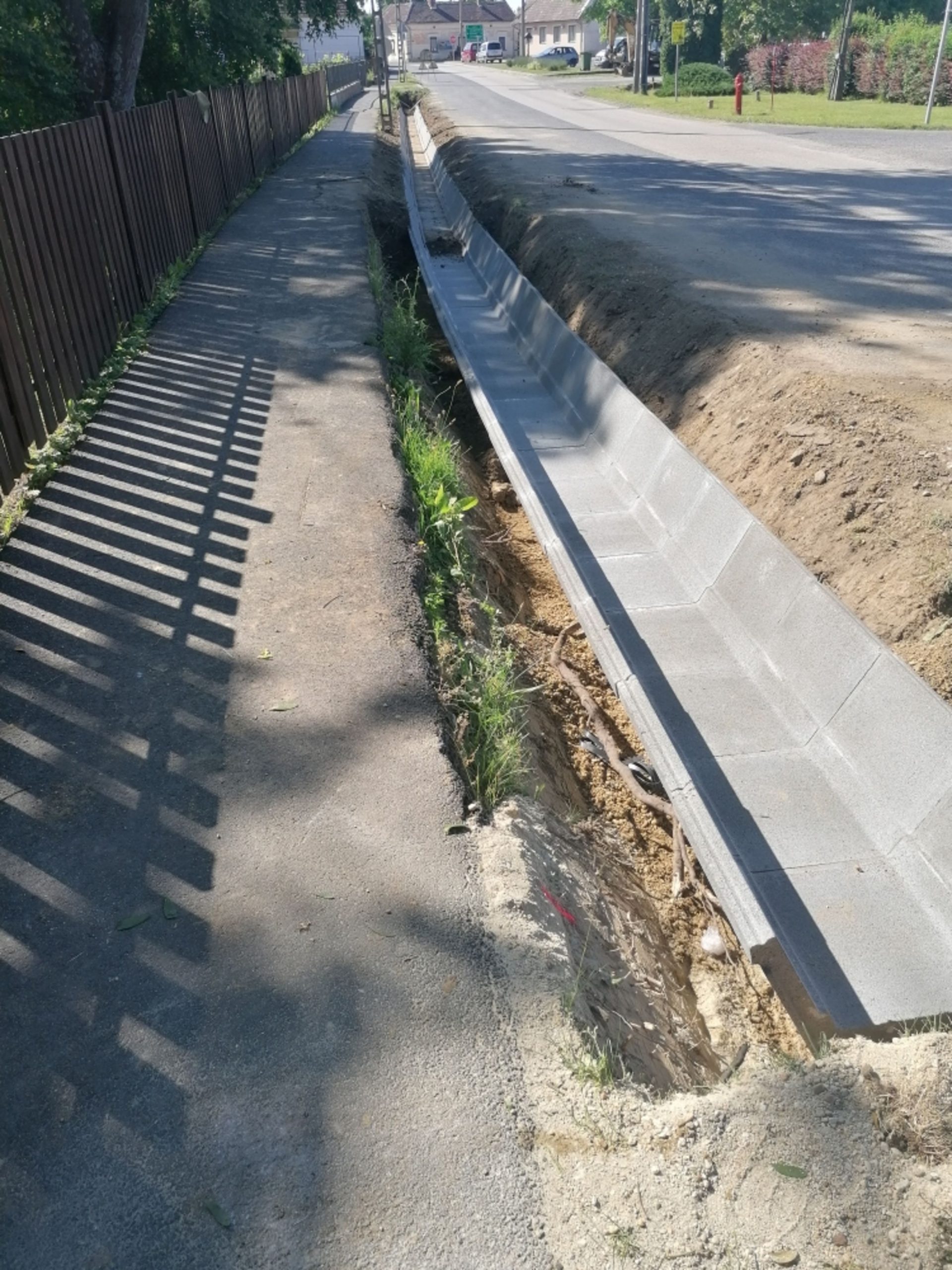

Bajánsenye Község Önkormányzata lefolytatta a kivitelezés elvégzésére vonatkozó beszerzési eljárást, amelynek eredményeként Bajánsenye Község Önkormányzata 2021. február 25-én Vállalkozási szerződést tudott kötni a nyertes kivitelezővel. A munkaterület átadás megtörtént, a beruházás megkezdődött.

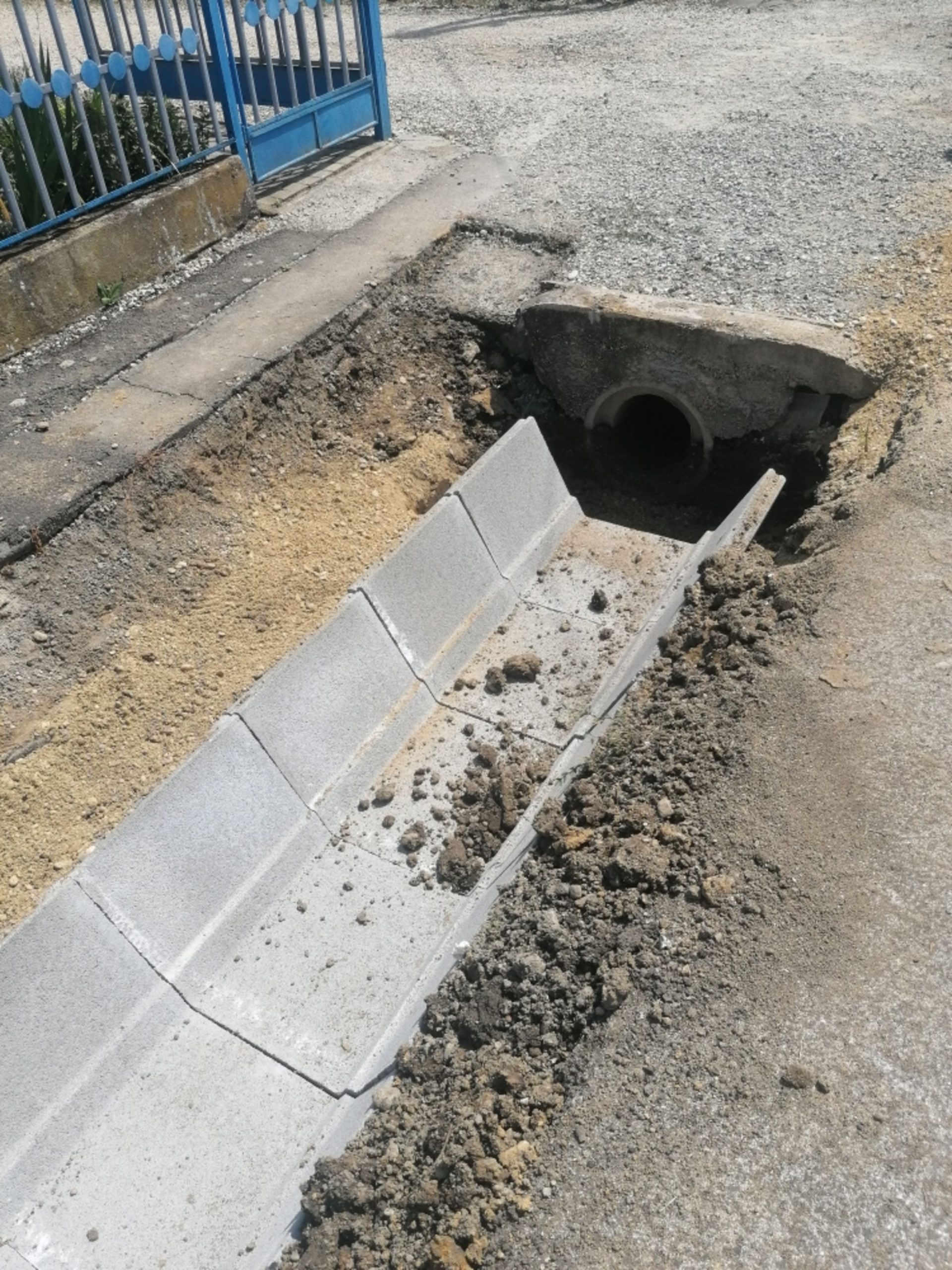

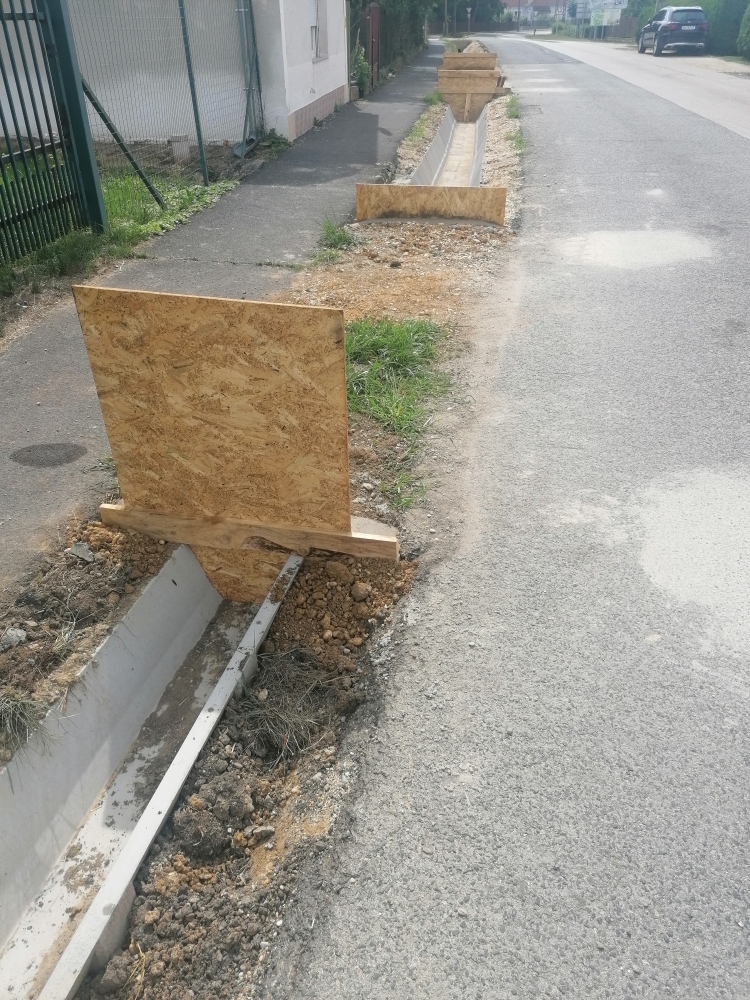

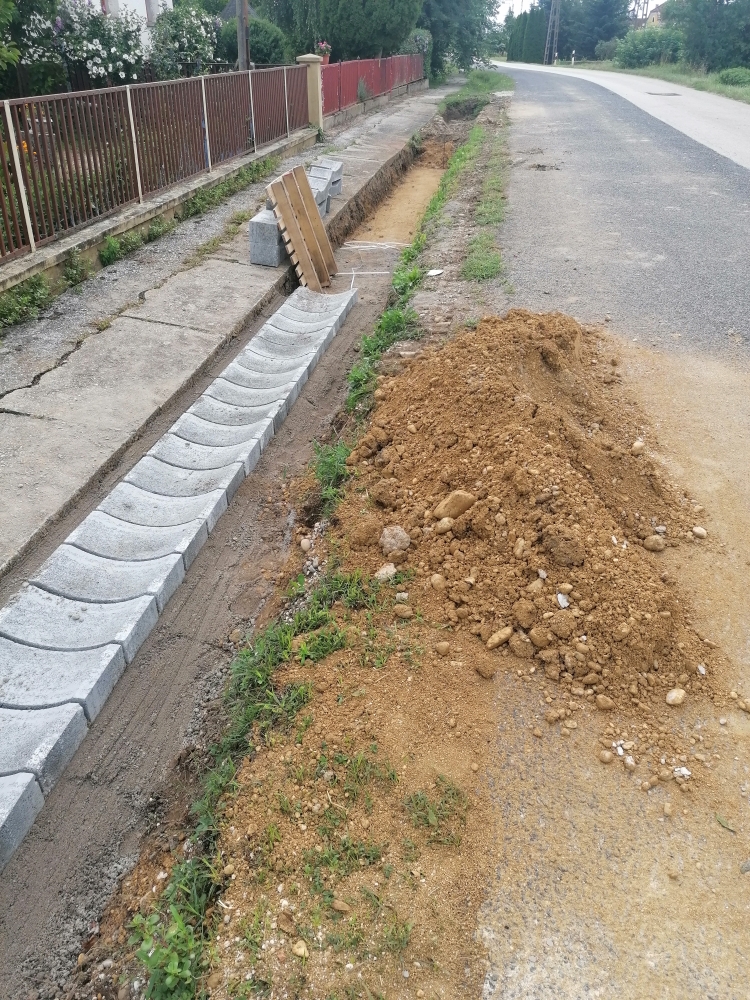

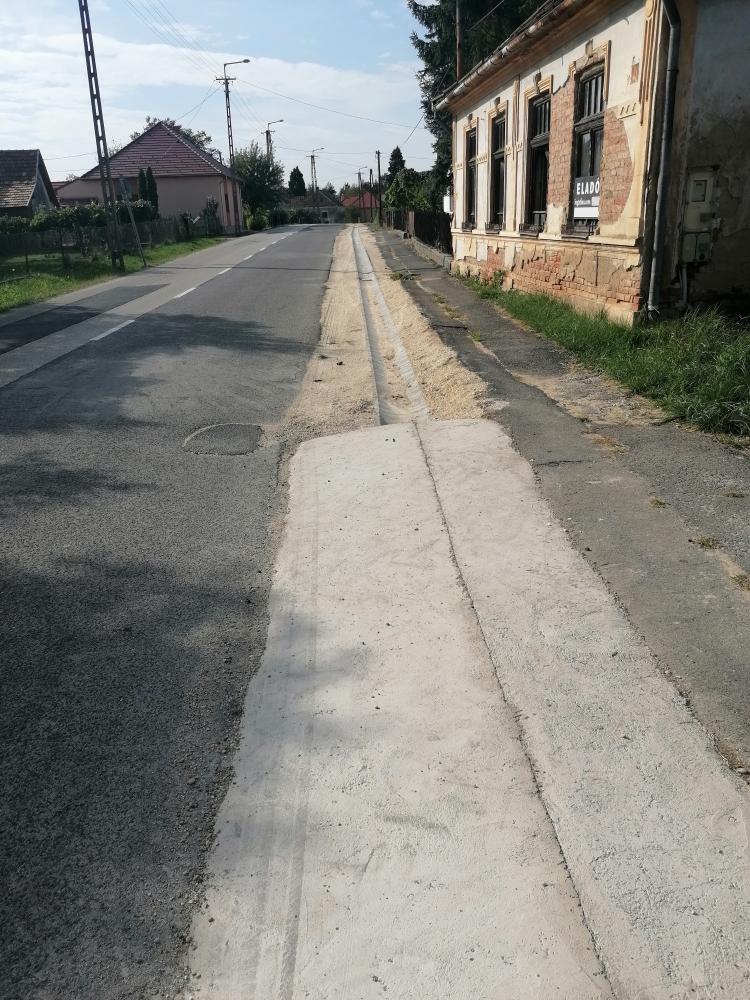

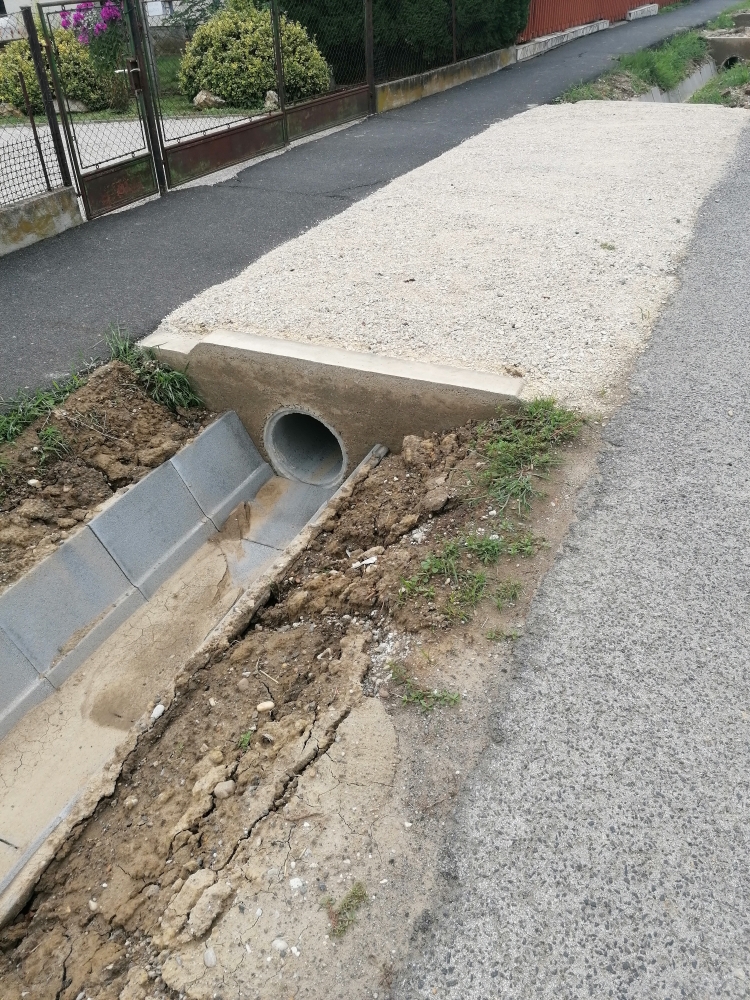

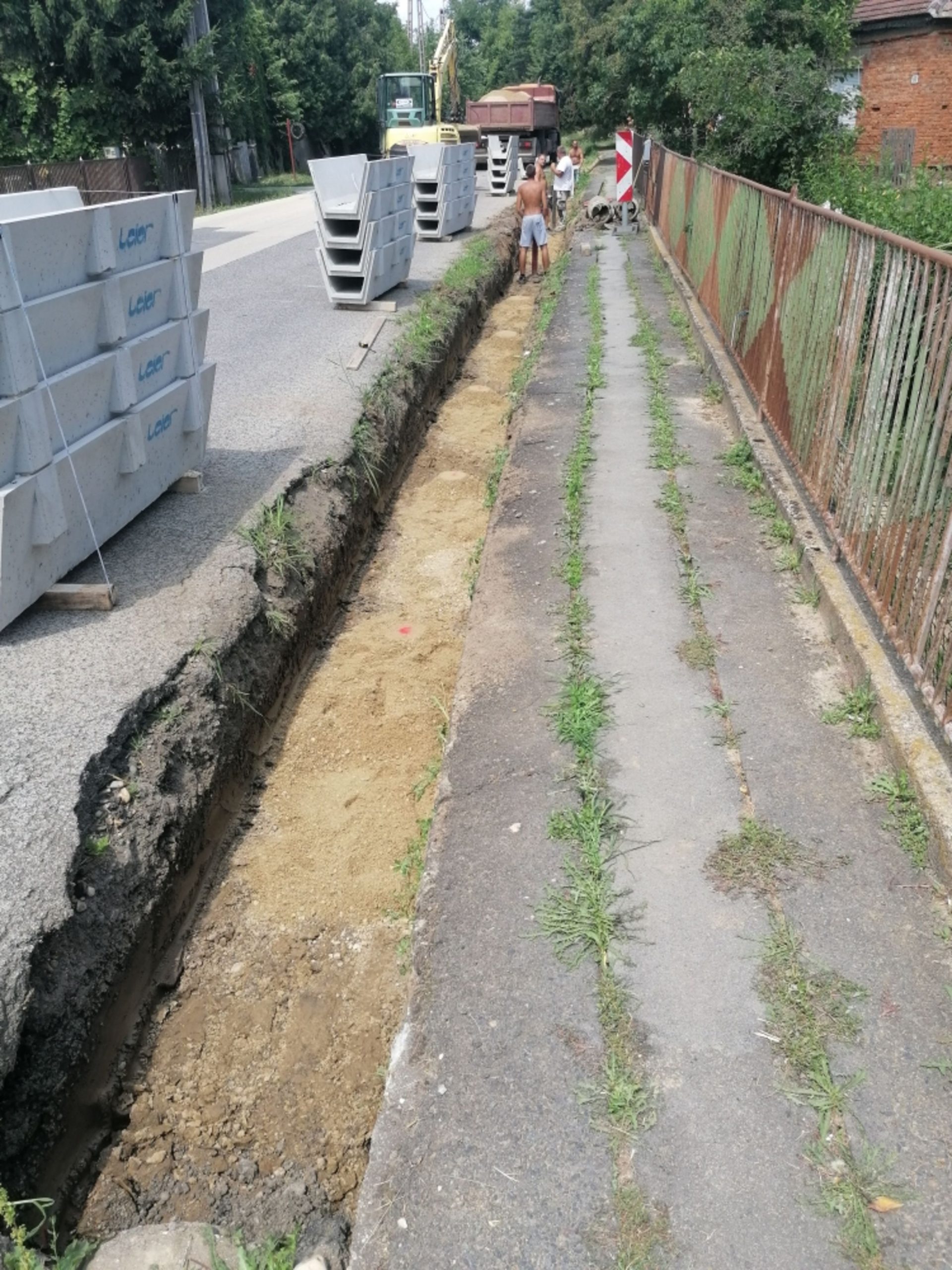

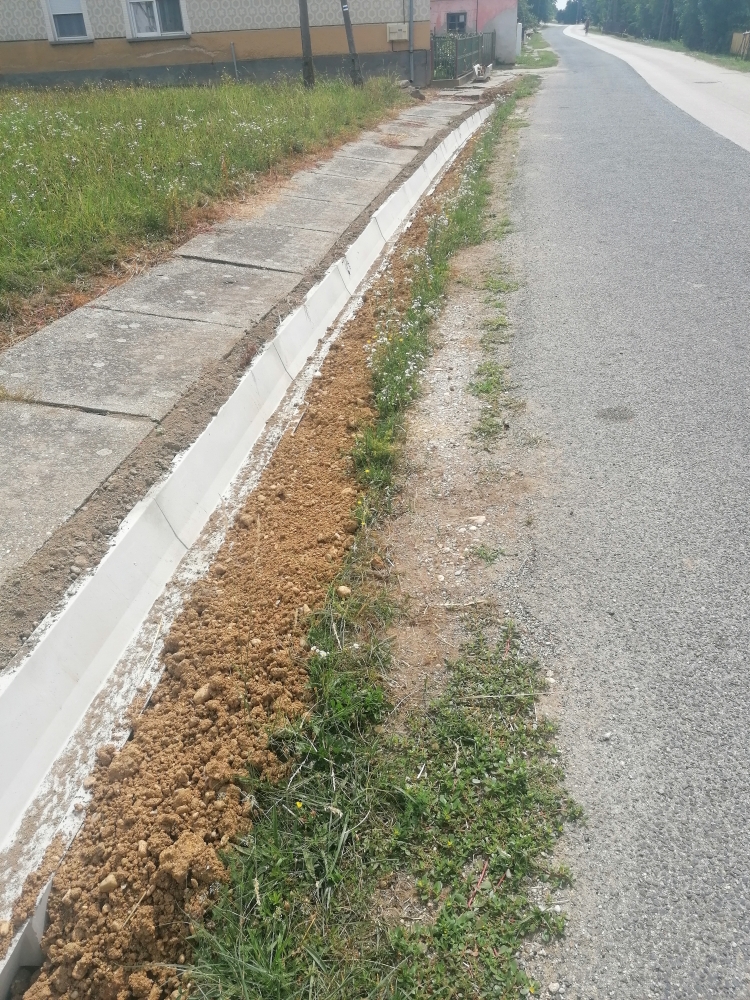

A projekt 2021.07.20-ig elérte a közmű-csatornaépítés tevékenység esetében a 74 %-os készültséget, míg összességében a beruházás 70%-os műszaki készültségen áll. A vállalkozó kiállította az 50 %-os 1. részszámláját.

A projekt 2021.09.21-ig elérte a közmű-csatornaépítés tevékenység esetében a 100 %-os készültséget. 2021. 09. 21-én megkezdődött és sikeresen le is zárult a műszaki átadás átvételi eljárás. A vállalkozó kiállította a 100 %-os végszámláját. A projekt keretében megkezdődött az üzemeltetési engedély megszerzése, illetve a szemléletformáló tevékenység előkészítése.

A projekt keretében megtörtént az üzemeltetési engedély megszerzése, illetve a szemléletformáló tevékenység 2021.10.20-án nagy érdeklődés mellett lebonyolításra került.

hu_HUMagyar
Megszakítás

A honlap további használatához a sütik használatát el kell fogadni. További információ

A süti beállítások ennél a honlapnál engedélyezett a legjobb felhasználói élmény érdekében. Amennyiben a beállítás változtatása nélkül kerül sor a honlap használatára, vagy az "Elfogadás" gombra történik kattintás, azzal a felhasználó elfogadja a sütik használatát.

Bezárás
