Tanakajd – Csempeszkopács közötti kerékpárút fejlesztése
A Vas Megyei Önkormányzat, Csempeszkopács Község Önkormányzata, Tanakajd Község Önkormányzata, valamint Vasszécseny Község Önkormányzata által létrehozott konzorcium 271 millió forint összegű támogatásban részesült a Széchenyi 2020 program keretében.
Szombathely városától a 87. számú másodrendű főút mentén a Rába folyóig található települések az elmúlt évekbe több ütemben is végeztek kerékpárúti fejlesztéseket. Ennek eredményeképpen a területen több kerékpárúti szakasz épült meg, de a településeket nem minden esetben köti össze. A projekt keretében a Tanakajd – Vasszécseny – Csempeszkopács települések közötti szakaszon a hiányzó kerékpárút szakaszok kiépítése és egy szakaszon a meglévő kerékpárút szabványosítása történik meg. Ezzel egy turisztikai szempontból is jelentős, összefüggő szakasszal bővül a megye kerékpárút hálózata.
Tanakajdon a már meglévő kerékpárúttól kezdődően egy hiánypótló szakasz kiépítése történik meg. A főút mellett 2×1 sávos, kétirányú, önálló kerékpárutat építenek. Vasszécseny és Csempeszkopács között az egykori rumi vasúti töltésen épül új bicikliút. Csempeszkopácstól Rumig meglévő kerékpárút vezet ugyan, de ez szakasz erősen leamortizálódott, és a szélessége sem felel meg a jelenlegi előírásoknak. Itt a csempeszkopácsi szakasz szabványosítása és korszerűsítése a feladat.
A tanakajdi és vasszécsenyi szakaszon magántulajdonban lévő területek esetében a projekt ingatlan vásárlási költséget is tartalmaz. A projekt keretében sor kerül közlekedési táblák kihelyezésére, melyek figyelmeztetik az autósokat, illetve más közlekedőket a kerékpárutak jelenlétére.
A fejlesztés megvalósulásával immár a megyeszékhelytől számítottan több, mint 17 km-en keresztül a 87-es számú főutat tehermentesítő, közlekedésbiztonságot fokozó eredmény érhető el. Kötelező elemként kerékpáros közlekedést népszerűsítő kampány valósul meg, amelynek feladata, hogy mindenkiben tudatosuljon, rövidtávú utazások esetén a leggyorsabb közlekedési eszköz a kerékpár. Ennek keretében a kerékpározást népszerűsítő rendezvény, tájékoztató megtartására, illetve a résztvevők, elsősorban a gyermekek ismereteinek bővítésére kerül sor.
A projekt alapvető célkitűzése a térség fejlődési lehetőségeinek megteremtése, a lakosság életkörülményeinek javítása, a kerékpáros közlekedés biztonságosabbá tétele, a hivatásforgalmú kerékpározás elterjedésének ösztönzése és települések összekapcsolásával a hálózatos jelleg fokozása.
A beruházásra vonatkozó jogerős építési engedély 2018. május 2-án került kiállításra.
A közbeszerzési eljárás lefolytatása után a nyertes ajánlattevővel a vállalkozási szerződés 2018. július 16-án került aláírásra.
A kivitelezés 2018. szeptember 28-án érte el a 25%-os készültségi fokot.
A kivitelezés 2018. október 12-én érte el az 50%-os készültségi fokot.
A kivitelezés 2018. november 12-én érte el az 75%-os készültségi fokot.
A kivitelezés 2018. november 30-án érte el a 100%-os készültségi fokot.
A műszaki átadás – átvételi eljárás megindítására 2018. november 30-án, lezárására 2018. december 10-én került sor.

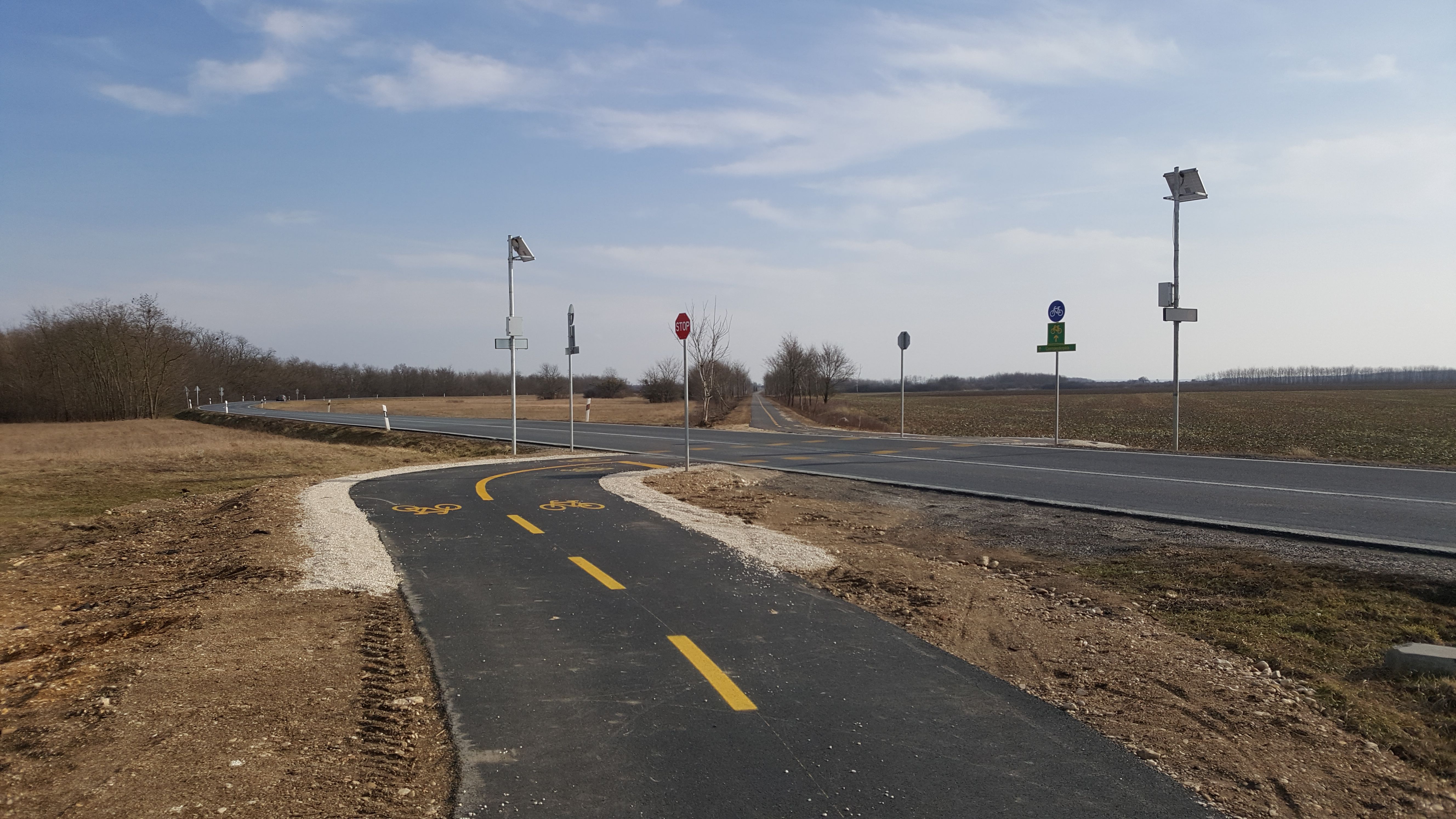

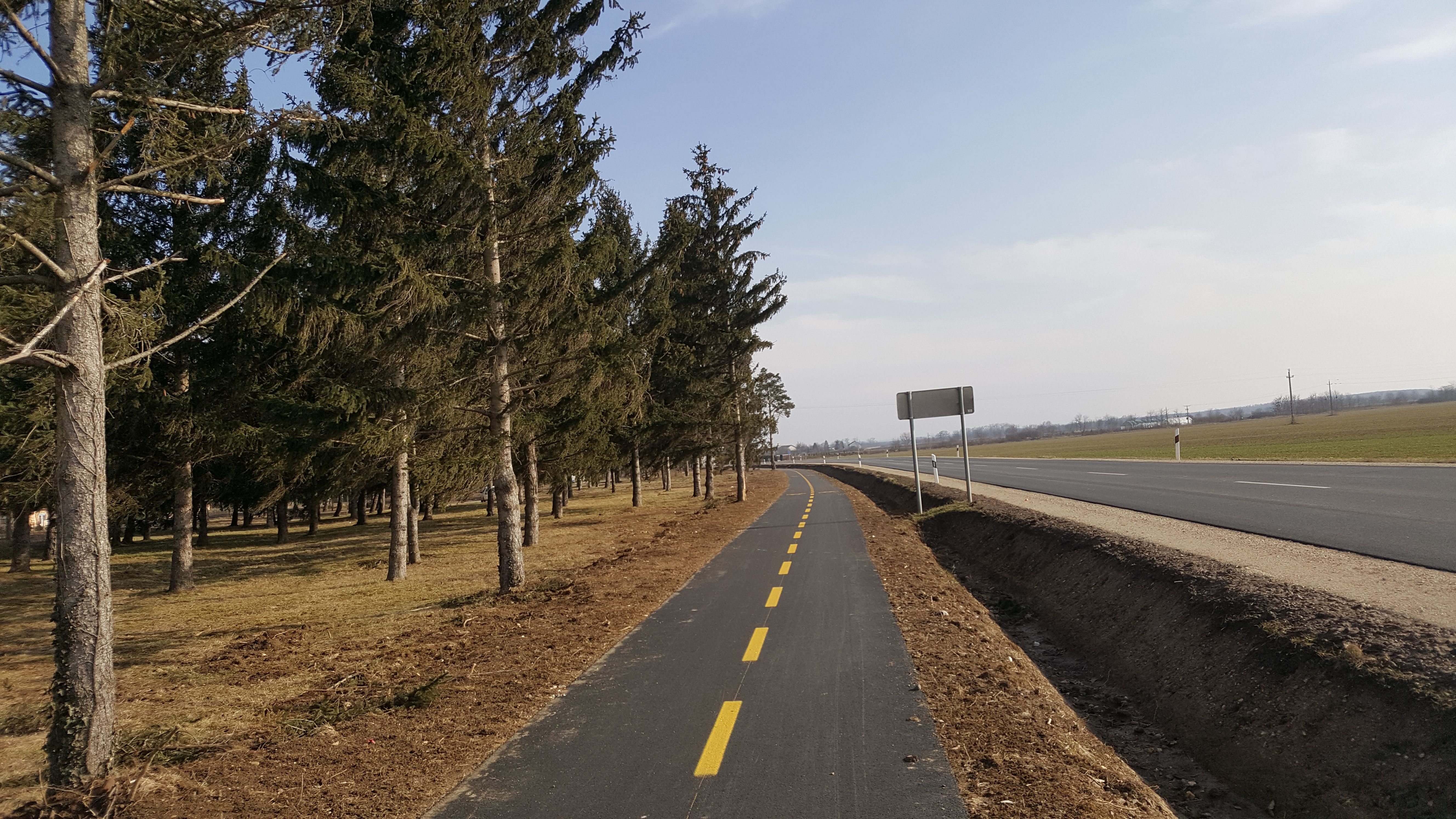

Az elkészült kerékpárútra vonatkozó forgalomba helyezési engedélyt az illetékes hatóság kiállította.
